Sanace betonu
Věnujeme se návrhu sanačních opatření i samotné realizaci oprav betonových konstrukcí, a to s důrazem na dlouhou životnost, bezpečnost a technickou kvalitu opravených objektů.
Pro sanace betonu využíváme moderní technologie a certifikované materiály, které splňují nejvyšší požadavky na mechanickou odolnost, přilnavost a odolnost vůči chemikáliím, vodě i mrazu. Spolupracujeme s renomovanými výrobci sanačních systémů, jejichž produkty mají ověřenou spolehlivost v dlouhodobém provozu.
Způsob sanace vždy pečlivě konzultujeme s autorem projektové dokumentace i výrobcem sanačních hmot, abychom zvolili nejvhodnější technologický postup.
Díky tomu dokážeme opravu přizpůsobit konkrétním podmínkám stavby, rozsahu poškození i požadované životnosti konstrukce.
Kromě železobetonových prvků se zaměřujeme také na opravy a protikorozní ochranu ocelových konstrukcí. Tyto práce provádíme buď přímo na místě, nebo formou odborné demontáže, repasování v dílně a následné zpětné montáže na původní pozici.
Vybrané referenční stavby

Hornoměcholupská podchod
Objednatel: TSK hl. m. Prahy, a.s.
Termín realizace: 04/2022 – 08/2022
Jedná se o udržovací práce na stávajícím podchodu. Účelem podchodu je převedení pěšího provozu pod Hornoměcholupskou ulicí. Podchod leží v intravilánu a je v přímém kontaktu se zástavbou.
K Barrandovu lávka
Objednatel: Dopravní podnik hl. m. Prahy, a.s.
Termín realizace: 02/2022 – 05/2022
Rekonstrukce stávající lávky – frézování asfaltových ploch, reprofilace vodorovných ploch sanační maltou, protikorozní ochrana ocelových konstrukcí vícevrstvým nátěrem, repase a PKO stávajícího zábradlí.

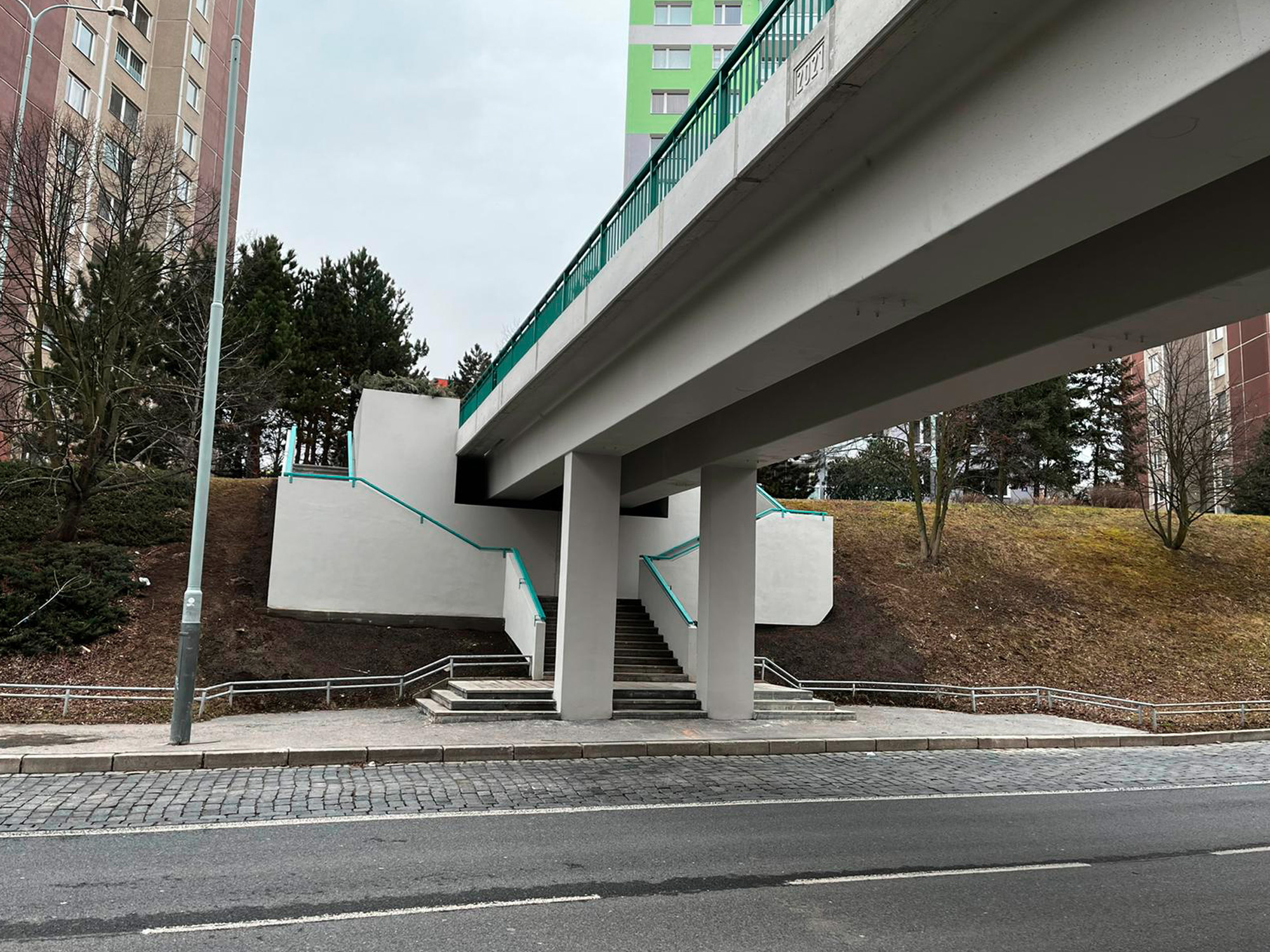

Štěpařská lávka
Objednatel: TSK hl. m. Prahy, a.s.
Termín realizace: 09/2021 – 12/2021
Rekonstrukce lávky spočívala v sanaci spodní stavby a nosné konstrukce, odhalení kotevní oblasti a v kontrole kotev předpínací výztuže, odstranění mostního svršku a jeho nahrazení novým s výjimkou zábradlí, které bylo demontováno a po opravě mostovky namontováno. Byla provedena nová hydroizolace z NAIP s pečetící vrstvou, nová pochozí vrstva z LA, oprava trubiček odvodnění izolace, nové mostní závěry a sanace stávajících ložisek.
Ústí n. Labem – Střekov most
Objednatel: STRABAG Rail a.s.
Termín realizace: 06/2019 – 11/2020
Oprava trvalého mostu převádějícího železniční trať přes místní komunikaci v ul. Střekovské nábřeží, řeku Labe, silnici I/30, železniční trať Lovosice – Děčín a místní komunikaci v ul. Na Větruši. V rámci oprav byly provedeny zemní práce, ubourání stávajících říms a kabelových žlabů, vybourání stávajících odvodňovačů a svislých svodů, očištění všech pohledových ploch a horní plochy spádového betonu tlakovou vodou, oprava povrchů podpěr a nosné konstrukce a povrchu spádového betonu, sanace betonových povrchů nosných konstrukcí a podpěr, zhotovení nových železobetonových říms, opěrných zdí z gabionů a vodotěsné izolace, osazení nových odvodňovačů včetně svislých svodů, frézování povrchu spádového betonu, montáž zábradlí a protidotykových zábran, překrytí zrcadla mostů na střekovské straně kompozitními podlahovými rošty.
